hdpe土工膜焊接工藝

文章出處:admin 人氣:1775發表時間:2020-01-07 07:43:45
導讀:hdpe土工膜鋪裝施工中較為重要的一道工序就是焊接,焊接的方式有哪些種,每種方式有什么注意事項?焊接完成后我們需要怎么對焊接質量進行把控?這些問題都是我們需要學習的,快

  hdpe土工膜焊接工藝


  在焊接前,要對搭接的200mm左右范圍內的膜面進行清理,用濕抹布擦掉灰塵、污物,使這部分保持清潔、干燥,焊接部位不得有劃傷、污點、水分、灰塵以及其他妨礙焊接和影響施工質量的雜質;

  土工膜的接縫處理是施工的關鍵程序,直接影響工程運行壽命,據質量檢測表明,采用熱焊方法比較理想。(也可用專用膠粘接)熱焊方法是PE土工膜相接的表面加熱處理,使之表面熔化,然后通過壓力使之融合成一體,

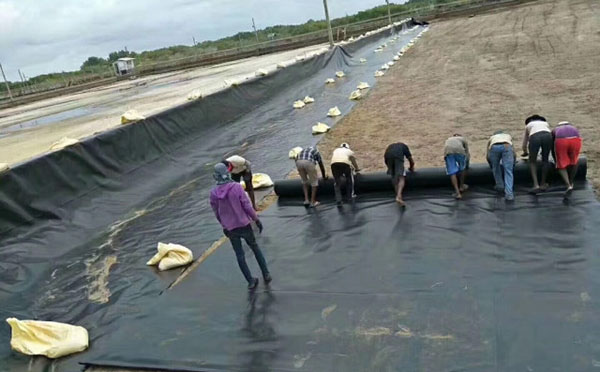

鋪設hdpe土工膜

  試驗性焊接要求:


  1.對鋪膜后的搭接寬度的檢查:HDPE膜焊接接縫搭接長度不小于100mm(像索瑪的產品兩邊都預留了15cm的搭接邊);

  2.試驗性焊接在HDPE土工膜試樣上進行,以檢驗和調節焊接設備。

  3.擠壓焊接機在焊接過程中,應該經常檢查槍頭的滑塊,磨損較嚴重時應及時更換滑塊,以免損傷膜面。

  4.試焊在正式焊接操作之前,應根據經驗先設定設備參數,取300×900mm的小塊膜進行試焊。然后在拉伸機上進行焊縫的剪切和剝離試驗,如果不低于規定數值,則鎖定參數,并以此為據開始正式焊接。否則,要重新確定參數,直到試驗合格為止。當溫度、風速有較大變化時,亦應及時調整參數,重做試驗,以確保用與施工的焊機性能、現場條件、產品質量符合規范要求。試樣上需標明日期、時刻、環境溫度;

  5.焊接設備和焊接人員只有成功完成試驗性焊接后,才能進行下一步的生產性焊接。

  6.焊接前要調整好接縫處兩幅邊PE單膜,使之搭接一定的寬帶,且平整、無折皺。

  7.試驗性焊接的頻率控制:根據環境溫度的變化,每天每臺不少于兩次,一次在正式作業前,一次在中班。

  8.當環境溫度高于40 ℃或低于5 ℃時不能進行HDPE土工膜的焊接。如果必須施工的話,焊接前應對焊機進行預熱處理。

  9.土工膜鋪設后,要用砂袋壓住,以防風動,邊緣接縫處要求不能有污物、水分、塵土等。

  10. 試驗性焊接是與生產性焊接相同的表面和環境條件下進行的。

  11.焊接時,具有一定經驗的技術人員焊接,焊接使用專用焊接機進行焊接。要調整好溫度和速度,(也可膠粘接)。

  12.土工膜沿一定方向鋪設,土工膜兩邊均預留一定PE膜與PET不粘合層,鋪設時要調整好每個單元土工膜走向,以便于兩個單元土工膜的焊接。

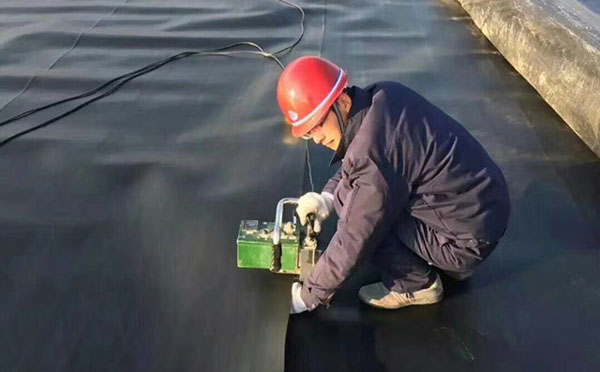

試驗性焊接

  試焊無誤后再大面積焊接:


  1.土工膜在焊接時應該采用穩壓性能好的發電機供電,在特殊情況下采用當地用電時,必須使用穩壓器。

  2.只有通過試驗性焊接,才能進行生產性焊接。

  3.溫度低于5℃時,按照規范要求不應施工,如果必須施工的話,焊接前應對焊機進行預熱處理。

  4.把焊機調整到通過試驗性焊接性焊接時的參數,在設計要求的搭接寬度條件下,自動焊接,焊縫“平整、牢固、美觀”。

  5.于只適用于修補和雙縫焊接機不能操作的地方用焊槍進行修補。


施工中

  焊接時注意事項:


  1.相鄰HDPE土工膜焊縫應盡量錯縫搭接,膜塊間形成的結點,應為T(mén)字型,盡量減少十字型,縱模向焊縫交點處應用擠壓焊機加強;

  2.焊接之前必須進行現場試驗,結合施工環境的不同,合同的設定焊接行走速度,焊接的溫度、結合環境變化情況,及時對焊接溫度進行調整,通過試驗對焊接條件進行對比分析,符合工程規定要求后就可以進行焊接。

  3.焊膜時不許壓出死折,鋪設HDPEHDPE土工膜時,根據當地氣溫變化幅度和HDPEHDPE土工膜性能要求,預留出溫度變化引起的伸縮變形量;

  4.對于在坡面上鋪設土工膜時,要求在上面鋪設的膜必須覆蓋上下面的膜。完成鋪設后進行調整,就可以進行焊接操作,主要注意幾個方面:焊接時土工能不能出現鼓包、起皺、扭曲、脫空等問題。

  5.擠壓焊接機在焊接過程中,應該經常檢查槍頭的滑塊,磨損較嚴重時應及時更換滑塊,以免損傷膜面;

  6.在土工膜拼接之間,有必要對拼接表面進行清掃,避免上層存在油污、灰塵等。在此基礎上,完成對拼接縫的焊接之后,要必須做全面的檢查,避免出現漏焊、焊接質量不合格的問題。一般都采取雙焊縫加壓檢測法,目測法進行檢驗。

  7.HDPE土工膜在焊接時應該采用穩壓性能好的發電機供電,在特殊情況下采用當地用電時,必須使用穩壓器;

  8.如果真空壓力有所降低,那么就表明存在縫隙,工作人員及時檢查,并對縫隙進行修補。

  9.雙縫熱熔焊前HDPE土工膜應該已經重疊好,擠出焊前HDPE土工膜已經覆蓋好,或距離破損區域已經重疊至少120厘米。
